Marge totale

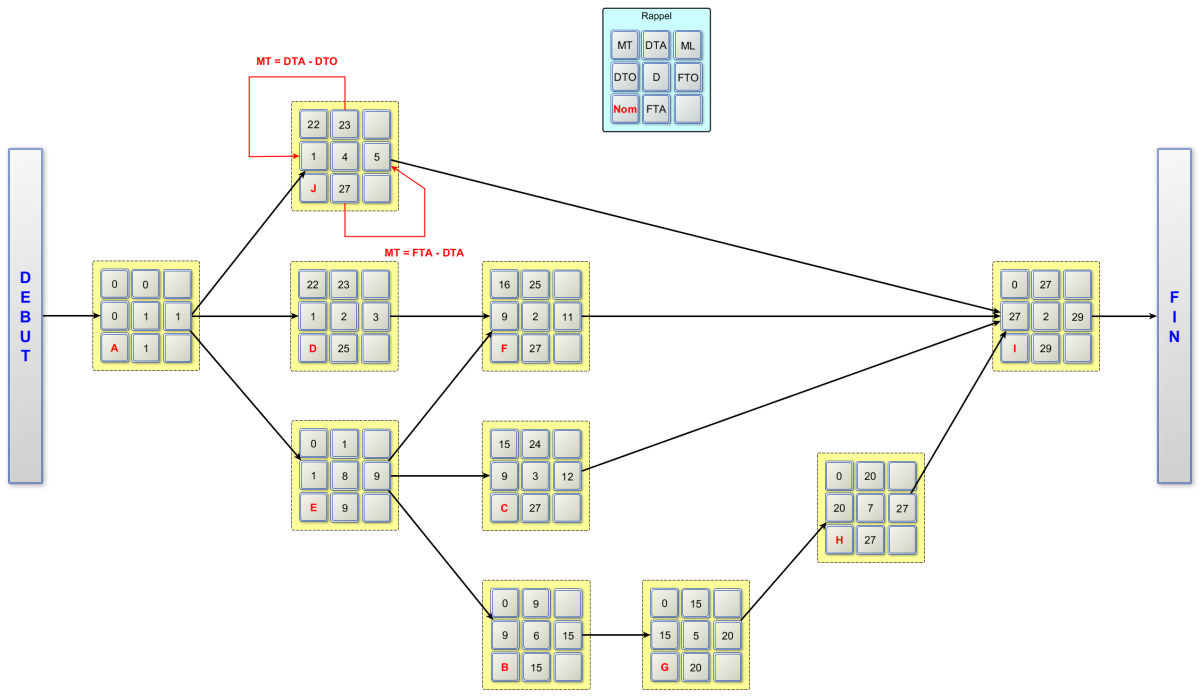

Exemple : Pour la tâche J
MT (J) = FTA (J) - FTO(J) = 27 - 5 = 22
ou MT (J) = DTA (J) - DTO (J) = 23 - 1 = 22
Remarque :
Au début du projet on ne peut pas trouver de marge négative (la date est toujours plus grande que la date au plus tôt) mais il peut arriver au cours du déroulement du projet des retards qui peuvent amener à calculer une date de fin au plus tôt supérieure à la date de fin au plus tard calculée au début du projet.
Cette marge négative met en évidence le retard qui sera pris en fin de projet.
